Раздел учебника:

траншеи

Обустройство траншей под водопровод

Тонкости прокладки траншеи для водопровода

Важные параметры, или для чего и как рассчитать глубину и другие размеры траншеи для водопровода?

Особенности копки траншеи под водопровод вручную, сколько стоит работа?

Когда подходит укладка газопровода для частного дома в траншею, какой глубины и ширины она должна быть?

В каких случаях применяется трактор для копки траншей, когда необходима машина с пилой и средняя стоимость за работу?

Все, что нужно знать о рытье траншеи экскаватором

Что называется капитальной и разрезной траншеей в карьере, какое у них назначение?

Как правильно рассчитать объем траншеи?

Все, что необходимо знать о разработке траншей для трубопровода

Как рассчитать ширину и другие размеры траншеи под трубопровод, для чего это необходимо?

Проекты, схемы, чертежи траншеи и проведение инженерно-геодезических исполнительных съемок

Что необходимо знать о типах и видах траншей?

Что такое инвентарные щиты для крепления траншей?

Что такое дренажная траншея?

Как обеспечить эффективный водоотлив из траншей?

Все о способах укрепления траншеи

Технология и способы обратной засыпки траншеи

Виды и особенности стенок и откосов траншей, правила расчета их угла

Цена за копку метра траншеи вручную. Факторы влияния на её величину.

Как правильно копать траншею мотоблоком или мотобуром

Разновидности ручных траншеекопателей и их применение для рытья траншей

Особенности выбора лопаты для копки траншеи, виды инструментов и правила рытья

Тонкости обустройства траншей для прокладки канализации

Нюансы обустройства канализационных траншей

Тонкости обустройства траншей для прокладки кабеля внутри труб

Особенности выбора типа траншеи для прокладки кабелей в соответствии с их количеством

Все разделы

Тонкости прокладки траншеи для водопровода

- Менеджер одела продаж

Более 20 лет опыта в строительстве в сферах бетонов, цементов и металлоконструкций.

IconВы можете быстро сохранить данную статью в формате `*.docx` для дальнейшего использования

п. 1. Расчет оптимальных размеров траншеи для водопровода

Прокладка водопровода начинается с тщательного расчета размеров траншеи. Основной параметр называется глубина траншеи для водопровода. Он определяется исходя из требований СНиП 2.04.02-84 и климатических условий региона. Глубина должна превышать показатель промерзания грунта, чтобы избежать замерзания воды в трубах зимой. В России этот показатель варьируется от 20 см на юге до 3 м в северных регионах и Сибири. Для точного расчета глубины используют формулу:

Нпр=Tсум×KН_{пр} = T_{сум} \times KНпр=Tсум×K, где:

TсумT_{сум}Tсум – сумма среднемесячных минусовых температур, а KKK –коэффициент, зависящий от состава грунта (например, глина – 0,23, крупный песок – 0.3).

Помимо глубины важна и ширина траншеи для прокладки водопровода. СНиП требует расстояние не менее 0,20 м между стенками траншеи и трубой, а ширина выемки должна быть удобной для работы монтажников, минимум 0,8 м. На практике для комфортной работы строителей эти размеры увеличивают с учетом толщины изоляции и дренажной подушки, особенно на грунтах с риском пучения.

Также стоит учитывать объемы земляных работ: объем механической и ручной выборки грунта, объем подушки и обвалки. Точные расчеты помогают оптимизировать расходы и обеспечить долговечность водопровода.

1.jpg?lang=ru

2.jpeg?lang=ru

п. 2. Процесс разметки траншеи для водопровода

Процесс разметки траншеи для водопровода – один из ключевых этапов подготовки к прокладке водопровода, который требует точности и соблюдения технических норм. Правильная разметка обеспечивает соответствие проектным параметрам и облегчает последующую копку траншеи для водопровода, минимизируя ошибки и переделки. Первоначально на бумаге составляют подробный план, где указываются все инженерные коммуникации, рельеф участка, точки входа и выхода водопровода. Это необходимо для того, чтобы избежать пересечений с уже существующими сетями и снизить риск повреждений.

Для переноса схемы на местность используют измерительные инструменты: рулетки, нивелиры, лазерные уровни или теодолиты. Это позволяет максимально точно определить линии траншеи и обеспечить ее оптимальный уклон для отвода воды, что особенно важно при прокладке самотечных систем. На земле контуры будущей траншеи обозначают деревянными или металлическими кольями, которые устанавливают с шагом 0,5–1 метр, в зависимости от длины и сложности участка. Колья вбивают с отступом примерно 10 см от проектной ширины траншеи, чтобы была возможность натянуть леску или шнур, обозначающий границы выемки.

Особое внимание уделяется точному соблюдению ширины траншеи для прокладки водопровода. Минимальная ширина должна обеспечивать свободный доступ для укладки труб, изоляции и обратной засыпки, а также для работы строителей и техники. Кроме того, учитываются требования СНиП, которые рекомендуют промежуток между стеной траншеи и трубой не менее 20 см, а общая ширина –не менее 80 см. Это позволяет предотвратить повреждения труб при обратной засыпке и обеспечить качественное уплотнение грунта.

Разметка обязательно должна учитывать угол пересечения с дорожными магистралями — он должен составлять 90 градусов, что снижает вероятность повреждений и упрощает ремонтные работы. На этапе разметки также продумывают место складирования извлеченного грунта, чтобы он не мешал передвижению техники и не препятствовал дальнейшим работам.

Перед началом раскопок участок очищают от растительности, мусора и строительных объектов. Для удобства работы готовят подъездные пути и площадки для техники и инструментов. При необходимости устанавливают временные ограждения, чтобы обеспечить безопасность и защитить зону работ от посторонних.

При разметке траншеи для водопровода своими руками важно строго следовать проекту, пользоваться точными инструментами и соблюдать строительные нормы. Это позволяет выполнить копку траншеи для водопровода качественно, эффективно и с минимальными затратами времени и ресурсов.

3.jpeg?lang=ru

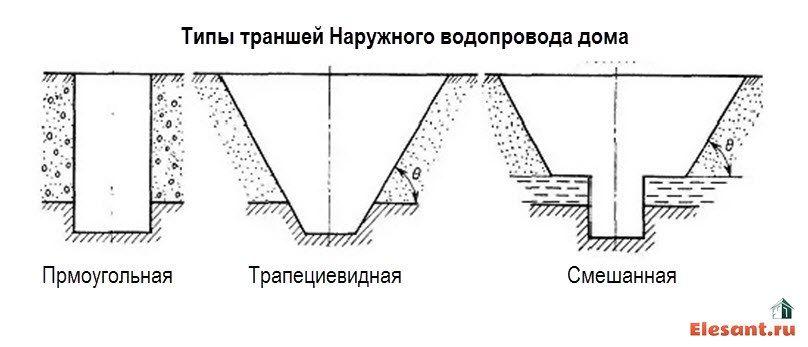

4.jpg?lang=ru

п. 3. Методы копки траншеи для водопровода

Существует два основных способа прокладки траншей: ручной и механизированный. Каждый из них имеет свои особенности и применяется в зависимости от бюджета, условий площадки и типа грунта.

Ручная копка траншеи для водопровода – самый трудоемкий и длительный процесс. Часто используется в условиях плотной городской застройки или на узких участках, где техника не может работать. Стоимость ручных работ зависит от объема грунта, состояния почвы и погодных условий и может варьироваться от 1000 до 2000 рублей за кубический метр. Для собственника это экономичный вариант, однако требует значительных физических затрат.

Механизированный способ значительно ускоряет процесс. Для рытья траншей применяют экскаваторы с обратной лопатой (до 1 м глубины), драглайны (глубина до 10–12 м), грейферы, траншеекопатели и мини-экскаваторы с гусеницами. Эти машины позволяют производить копку с минимальными затратами труда и времени. Выбор метода копки во многом зависит от глубины и ширины траншеи, а также от состава и плотности грунта.

5.jpg?lang=ru

6.jpg?lang=ru

п. 4. Крепление и безопасность при выполнении траншеи для водопровода

Крепление и безопасность при выполнении траншеи для водопровода – важнейший этап, который влияет не только на долговечность всей системы, но и на здоровье людей, выполняющих земляные работы. Процесс требует учета множества факторов: типа грунта, глубины заложения труб, погодных условий, уровня грунтовых вод и даже соседства с другими коммуникациями.

Если траншея неглубокая и грунт стабильный, допустимо копать с откосами. Это наиболее простой и бюджетный способ, применяемый в суглинках и песках с нормальной влажностью. Однако при наличии риска осыпания, например, при рыхлых почвах или насыщенных влагой глинах — такой подход может привести к обрушению стенок. В этом случае необходимо использовать горизонтальное или вертикальное крепление.

При глубине более 1,5 м и нестабильных почвах (насыпи, влажные глины, пески) используют деревянные щиты из досок толщиной от 40 до 50 мм. Доски укладываются впритык с минимальным зазором, чтобы избежать просыпания грунта внутрь траншеи. Через каждые 25–30 см устанавливаются распорки: деревянные или металлические. Такая система помогает удерживать стенки в вертикальном положении и защищает рабочих от возможного обвала.

Горизонтальное крепление применяется чаще всего в узких выемках. Оно позволяет работать на ограниченной площади, не расширяя траншею. Вертикальное крепление, в свою очередь, лучше подходит для участков с большой глубиной, когда требуется прочная опора по всей высоте стенки. Также возможно комбинирование методов с учетом особенностей почвы.

Один из обязательных шагов – укрепление днища. Оно не должно быть скользким, неровным или заиленным. Для этого используют песчаную или гравийную подушку. Если работы ведутся в пучинистых грунтах, дренажная прослойка просто необходима: она уменьшит давление на трубы при сезонных подвижках и повысит общую устойчивость всей конструкции.

При работах вблизи существующих коммуникаций или под проезжей частью обязательна установка защитных футляров и предупреждающих знаков. Наличие деревянных настилов или ограждений по краям выемки снижает риск несчастных случаев, особенно на участках с плотным движением техники или людей.

Соблюдение правил крепления обеспечивает не только техническую надежность будущего водопровода, но и минимизирует аварии в процессе монтажа. Пренебрежение безопасностью при разработке траншеи может привести к травмам, разрушению трубы после укладки и дополнительным расходам на устранение последствий. Особенно важно обеспечить защиту на участках с высокой влажностью или при работе в дождливый сезон, когда осыпания происходят чаще.

Таким образом, грамотное планирование и правильное крепление траншеи позволяет избежать множества проблем на этапе монтажа и эксплуатации системы. Это особенно актуально при самостоятельной прокладке, когда ответственность за безопасность ложится полностью на исполнителя.

7.jpg?lang=ru


п. 5. Траншея для водопровода своими руками: советы и рекомендации

Траншея для водопровода своими руками – это серьезная задача, требующая точного планирования, соблюдения строительных норм и аккуратности в процессе выполнения. Прежде чем приступить к работам, важно получить необходимые разрешения, определить оптимальную трассу прокладки и учесть особенности участка: рельеф, тип грунта, наличие других коммуникаций. Также важно заранее определить, где будет складироваться вынутый грунт и как обеспечить доступ техники.

Глубина траншеи рассчитывается в соответствии с нормами промерзания грунта, как правило, не менее 1,2–1,5 метра для средней полосы. Это защитит трубы от разрушения при морозах. Ширина: минимум 0,8 м, чтобы было удобно укладывать трубы и проводить изоляционные работы. При необходимости можно увеличить ширину с учетом будущего утепления и арматуры.

При копке траншеи важно соблюсти уклон: в самотечных системах – до 2 см на метр, в напорных – чуть меньше, но все равно необходим для предотвращения застоя воды. Начинать лучше с самой высокой точки – от ввода в дом, двигаясь к источнику. На дне траншеи устраивают песчаную подушку не менее 10 см, затем укладывают трубы, фиксируют и засыпают мягким грунтом. Камни, строительный мусор и замерзшие комки земли в засыпке недопустимы. Это грозит повреждением труб.

После укладки обязательно проводят испытание системы давлением: оно должно превышать рабочее минимум на 25 %. Это помогает вовремя выявить дефекты и избежать утечек. При положительном результате проверку фиксируют актом. После засыпки участок приводят в порядок, при необходимости восстанавливают ландшафт.

При соблюдении всех этапов и точности выполнения, самодельная прокладка водопровода станет надежной и прослужит многие годы без аварий и ремонтов.
